试题一(18分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
[说明]
某公司刚承接了菜市政府的办公系统集成项目,急需一名质量管理人员。因公司有类似项目经验,资料比较齐全。项目经理考虑到配置管理员小张工作积极负责,安排他来负责本项目的质量管理工作。
小张自学了质量管理的相关知识,并选取了公司之前做过的省级办公系统项目作为参照物,制定了本项目的质量管理计划。
项目执行过程中,小张按照质量管理计划,通过质量核对单进行检查,把全部精力投入到项目交付成果的质量控制中。在试运行阶段,客户提出需求变更,此时小张发现之前未与客户签订需求确认文件。随后项目组只好按照新需求对系统进行了修改并通过了内部测试,小张认为测试没问题就算达到了验收标准,因此出具了质量报告,并向客户提交了验收申请。客户依据合同,认为项目尚未达到验收标准,拒绝验收。
[问题1] (10分)
结合案例,请指出本项目质量管理过程中存在的问题。
[问题2] (5分)
请简述规划质量管理过程的输入。
[问题3] (3分)
请将下面①~③处的答案填写在答题纸的对应栏内。
(1)①用于描述项目或产品的质量属性,用于实施质量保证和控制质量过程,其常见的有:缺陷频率、可用性、可靠性等。
(2)小张使用的质量核对单属于②的输出。
(3)实际技术性能,实际进度绩效、实际成本绩效,这些都被称为③。
试题二(20分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】

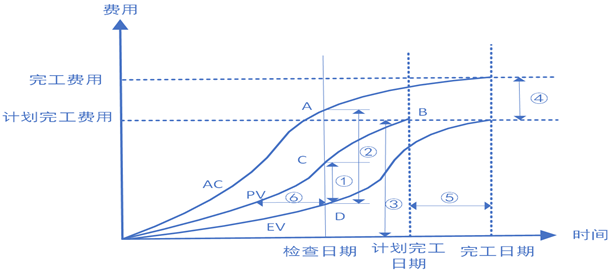

以下是某项目的挣值图,图中A、B、C、D对应的数值分别是600,570,500,450。
[问题1] (6分)
结合案例,请将图中的编号①~⑥填写在答题纸的对应栏内。
项目整体拖延工期 | |
进度绩效 | |
成本绩效 | |
项目成本超支 | |
计划完工成本 |
[问题2] (6分)
结合案例,请计算项目在检查日期时的成本偏差(CV)和进度偏差(SV),并判断当时的执行绩效。
[问题3] (4分)
结合案例,针对问题2的分析结果,项目经理应该采取哪些措施?
[问题4] (4分)
结合案例,如果项目在检查日期时的偏差是典型偏差,请计算项目的完工估算成本(EAC)。
试题三(20分)
2018年底,某公司承接了大型企业数据中心的运行维护服务项目,任命经验丰富的王伟为项目经理。
2019年1月初项目启动会后,王伟根据经验编制了风险管理计划,整理出了风险清单,并制定了应对措施,考虑到风险管理会发生一定的成本,王伟按照应对措施的实施成本和难易程度对风险进行了排序。
在项目会议上,王伟挑选了20项实施成本相对较低,难度相对较小的应对措施,将实施责任分配到个人并将实施进度和成果纳入个人绩效中,3月底各责任人反馈应对措施均已实施完成。
4月初数据中心周边施工作业造成城市用电临时中断,数据中心部分,ups由于电池老化未能及时供电,造成部分设备停机,该风险在20项应对措施覆盖范围内,当时安排小李负责二小,李认为电力中断发生的可能性太小,没有按照要求对ups做健康检查及测试。
6月初,数据中心新上线一大批设备。随后又发生了部分设备停机事件,经过调查发现是机房空调制冷不足引起的。客户认为这是运维团队工作的疏忽,王伟坚持认为,大批设备上限在年初做风险识别时属于未知风险,责任不该由运维团队承担。
【问题1】(10分)
结合案例,请指出本项目风险管理中存在的问题。
【问题2】(6分)
结合案例,请写出风险管理的主要过程,并说明王伟在这些过程中做了哪些具体工作。
【问题3】(4分)
应对威胁或可能给项目目标带来消极影响的风险。可采用(1)、(2)、(3)和(4)四种策略。
试题四(17分)
A公司近期计划启动一个系统集成项目,合同额预付5000万左右,公司领导安排小张负责项目立项准备工作,校长组织相关技术人员对该项目进行可行性研究,认为该项目基本可行,并形成了一份初步可行性研究报告,通过了公司内部评审。
一个月后,项目审批通过。A公司迅速组织找来项目招标会,共收到8家单位的投标书,评标委员会专家共有六人,其中经济和技术领域专家共三人,评标结束后,评标委员会公布了 四个中标候选人,中标结果公示两天后,A公司选定施工经验丰富的B公司中标。
【问题1】 (7分)
结合案例请指出,A公司在项目立项及招投标阶段的工作不合理的地方。
【问题2】 (5分)
请描述项目可行性研究的内容。
【问题3】 (5分)
结合案例判断正误。
(1)项目立项阶段包括项目可行性分析,项目审批,项目招投标,项目合同谈判与签订和项目章程制定五个阶段。( )
(2)招标人有权自行选择招标代理机构,委托其办理招标事宜( )
(3)国有资金占控股或者占主导地位的,依照国家有关规定是必须进行招标的,项目必须公开招标( )
(4)投标人少于五个的不得开标;招标人应当重新招标( )
(5)履约保证金不能超过中标合同金额10%( )
2020年下半年(软考中项)系统集成项目管理工程师下午案例分析试题答案
试题一(18分)
【参考答案】
【问题1】(10分)
1、规划质量管理过程的不足之处:
l 项目经理不应该安排配置管理员小张负责质量管理,因此他之前没有质量管理的工作经验。
l 小张不应该单独一个人制定质量管理计划,应该与相关干系人一起制定。
l 没有制订质量测量指标,造成后期不符合客户需求。
2、质量保证过程的不足之处:
l 没有进行质量保证工作。
l 质量保证工作中没有严格按照质量管理计划和过程改进计划进行。
l 质量保证工作中没有定期或不定期的进行质量审计和过程分析,找到相关问题。
l 项目经理和小张质量管理意识不足,公司高层需要定期进行培训等相关质量管理工作。
l 没有收集质量管理过程中的项目绩效数据
3、质量控制过程的不足之处:
l 质量控制过程中没有认真执行相关工作,没有分析绩效数据。
l 没有认真的进行质量控制,不仅仅要对可交付物进行质量控制,还需要对质量保证过程进行质量控制。
l 需求管理工作不到位,需求没有经过确认;
l 客户提交需求变更,没有严格按照配置管理和变更管理流程进行管理。
l 软件内部测试后,还需相关干系人参与,进行第三方测试,符合验收标准才能出示质量报告。
4、其它相关知识域的不足之处:
l 在整个质量管理过程中,需要多方参与,进行全面质量管理。
l 与客户沟通存在问题,在发现问题后需及时与相关干系人进行沟通,处理好相关问题,得到相关干系人的理解和支持。
l 项目经理在整个项目期间,没有进行质量管理相关工作。任命小张之后,就不管了。
【问题2】 (5分)
项目管理计划、干系人登记册、风险登记册、需求文件、事业环境因素、组织过程资产
【问题3】(3分)
答案:(1)质量测量指标、(2)规划质量管理、(3)工作绩效数据
试题二(20分)
【参考答案】:
【问题1】
结合案例,请将图中的编号①~⑥填写在答题纸的对应栏内。
目前项目拖延工期 | ⑥ |
项目整体拖延工期 | ⑤ |
进度绩效 | ① |
成本绩效 | ② |
项目成本超支 | ④ |
计划完工成本 | ③ |
【问题2】(6分)
EV=450, AC=600, PV=500
CV=EV-AC=-150 成本超支
SV=EV-PV=-50 进度落后
【问题3】(4分)
答案:
用高效人员,替换低效人员
赶工或并行施工以控制进度。
【问题4】(4分)
BAC=570,EV=450,PV=500,AC=600
EAC=ETC+AC=(BAC-EV)/CPI+AC=(570-450)/(450/600)+600=760
试题三(20分)
【参考答案】:
【问题1】(10分)
1、规划风险管理过程的不足之处:
l 没有指定详细的风险管理计划
l 制订风险管理计划应该有项目组成员共同参与制定;
2、识别风险过程的不足之处:
l 风险识别不够全面;
l 风险识别的时候还需相关干系人的参与。
l 风险识别是一个反复的过程,不能一次性,后期要定期或不定期的进行。
3、风险定性分析过程的不足之处:
l 定性分析的内容不全仅仅是进行了排序;
4、风险定量分析过程的不足之处:
l 没有进行定量分析。
5、制订应急计划过程的不足之处:
l 风险应对措施制定不全面、不详细,导致进度滞后;
l 没有做好风险应急应对策略,应急策略不是很全面;
6、风险控制过程的不足之处:
l 没有进行风险再识别;
l 风险控制工作是一个不断的 ,项目经理不应该以设备老化作为借口推卸责任。
l 没有加强风险管理的培训工作。及时要发现问题,处理问题。
【问题2】(6分)
结合案例,请写出风险管理的主要过程,并说明王伟在这些过程中做了哪些具体工作。
风险管理过程 | 王伟所执行的工作 |
规划风险管理 | 制定了风险管理计划 |
风险识别 | 进行了风险识别 |
定性风险分析 | 对风险进行排序 |
定量风险分析 | 王伟缺少该阶段所涉及工作 |
风险应对 | 制定了20项应急措施,并完成 |
风险控制 | 制定了专项责任人,对部分设备进行调查等。 |
【问题3】(4分)
答案:规避、转移、减轻、接受
试题四(17分)
【参考答案】:
【问题1】 (7分)
1、项目立项中不合理的有:
l 缺少项目建议书(解释:本项目5000万,国家规定对于小项目立项建议书可以和可研合并,但是5000万的是小项目,因此不能缺少项目建议书。)
l 缺少详细可行性研究,且缺少详细可行性研究报告;
l 没有进行项目评估(解释:只有论证,没有评估)。
2、招投标中不合理的有:
l 招标未进行公示;
l 专家人数应该为5人以上单数
l 经济、技术专家不能少于总人数的2/3;
l 中标候选人应该为3人,不能是4人。
l 中标候选人要进行排序。
l 中标结果要公示3天,不能只公示2天。
l A公司选定施工经验丰富的B公司中标不对,应该选排名第1的中标。
【问题2】 (5分)
组织可行性;技术可行性;投资必要性;经济可行性;财务可行性;社会可行性;风险因素及对策;
【问题3】 (5分)
答案:(1)X;(2)√;(3)X;(4)X;(5)√。
