试题一(15分)
【说明】
A公司跨国收购了B公司的主营业务,保留了B公司原有的人员组织结构和内部办公系统。为了解决B公司内部办公系统与A公司原有系统不兼容的问题,财务、人力和行政部门联合向公司高层申请尽快启动系统和业务的整合。
A公司领导指定HR总监王工担任项目经理,并要求整合工作3个月内完成。A公司原有的办公系统由IT部门自主开发维护,IT部门目前没有人员可以投入该项目。王工调研时发现B公司的办公系统是由C公司成熟的商业办公系统裁剪形成,决定直接使用C公司的成熟系统,并由C公司承接此项目。
C公司依据A公司原有办公系统编写了需求说明书,报价500万并承诺了3个月内完工,项目经理审核需求说明书的内容后,申请了500万项目经费,并通知C公司按照需求说明书进行后续实施。
3个月后,系统上线试运行。员工反馈新系统操作复杂繁琐,与原有办公系统流程不一致。即使简单的报销、请假都需要多次流转。另外系统的本地化也没有做好,附带的页面说明晦涩难懂,系统交互及翻译都是“直译”,没有考虑中外思维和文化差异,系统已经上线试运行,要想根本解决问题需要重新梳理和调整所有交互方式,同时大量员工反映,页面的访问和加载速度慢,严重影响办公效率。分析发现C公司没有国内网络服务资源和资质,无法保证国内访问的速度和稳定性,需要追加费用租用国内CDN服务。
【问题1】(5分)
结合案例,请指出项目在立项管理和需求管理方面存在的问题。
【问题2】(5分)
请简述需求文件包含的主要内容。
【问题3】(5分)
结合案例,判断下列说法的正误(填写在答题纸对应栏内,正确“√”,错误“X”)
(1)项目建议书也可与可行性研究报告合并,报送项目审批部门。()
(2)初步可行性研究报告比较粗略,不对项目进行全面的描述分析。()
(3)作为系统集成供应商,需要在组织内为签署的设备采购类项目单独立项,以确保对合同责任加以约束和规范。()
(4)只有通过初步可行性研究,认为项目基本可行后,才会开展详细的可行性研究工作。()
(5)项目评估是由第三方对拟建项目进行评价、分析和论证,目的是审查项目可行性研究的结论是否可观、真实、可靠。()
试题二(20分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】

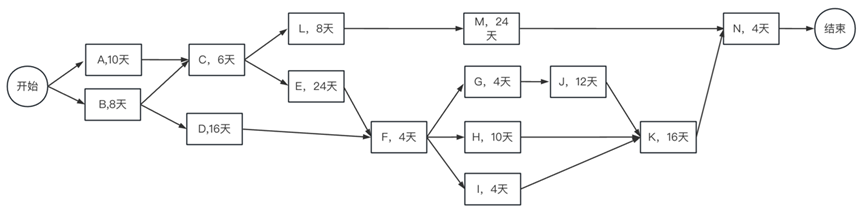

某工程项目部分信息如下表所示:
活动 | 紧前活动 | 正常工作 | 赶工 | ||
时间(天) | 每天人工费用(元) | 时间(天) | 每天人工费用(元) | ||
A | / | 10 | 40 | 6 | 75 |
B | / | 8 | 40 | 8 | 40 |
C | AB | 6 | 35 | 4 | 60 |
D | B | 16 | 60 | 12 | 85 |
E | C | 24 | 5 | 24 | 5 |
F | DE | 4 | 10 | 2 | 25 |
G | F | 4 | 15 | 2 | 35 |
H | F | 10 | 30 | 8 | 40 |
I | F | 4 | 30 | 3 | 45 |
J | G | 12 | 25 | 8 | 40 |
K | HIJ | 16 | 50 | 12 | 72 |
L | C | 8 | 40 | 6 | 60 |
M | L | 24 | 5 | 24 | 5 |
N | KM | 4 | 10 | 4 | 10 |
【问题1】(5分)
结合案例:
(1)请写出项目关键路径,并计算项目工期。
(2)如果活动L工期拖延10天,对整个工期是否有影响,请说明原因。
【问题2】(8分)
假设项目总成本为100万,按进度计划平均分摊到项目活动按进度计划平均分摊到项目中。工程执行到第40天结束,项目经理发现已经完成了3/5的工作量,花费的成本为65万元。请计算项目的成本绩效和进度绩效,并说明项目此时的绩效情况。
【问题3】(7分)
若要求该工程在70天内完工,为保证工程能在70天内完成,且人工费用最低,请按照案例表格中提供的时间和费用信息,写出哪些活动需要赶工,并计算赶工后增加的总人工费用。
试题三(20分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某公司有自己的质量管理体系,其中配置管理程序已运行多年,由项目经理牵头组建变更控制委员会(CCB),在创建配置管理环境后,并经过变更申请、变更评估、变更实施后,方可发布配置基线的变化。
通常公司项目在软件封版后,再做一次发布验证,通过后即可上线。近日,项目A已封版。版本号为10.5.0。但项目经理收到测试人员的反馈,封版软件上发现多个问题,其中有两个问题严重影响用户体验。于是项目经理安排研发人员紧急解决。并向配置管理员提出变更申请。研发人员在10.5.0版本上导入问题1的修改后,将版本号更新为10.6.0;在10.5.0版本上导入问题2的修改后,将版本更新为11.0.0。新版本由项目经理发布给项目组。
【问题1】(10分)
结合案例,请指出项目A在配置管理中存在的问题。
【问题2】(6分)
结合案例填写下表,为每个角色指派合适的工作职责(用“√”表示负责对应工作)。
工作职责 | CCB | 配置管理员 | 项目经理 | 测试人员 | 研发人员 |
编制配置管理计划 | |||||
创建配置管理环境 | |||||
变更评估 | |||||
变更实施 | |||||
变更验证 | |||||
变更发布 |
【问题3】(4分)
判断下列说法的正误(填写在答题纸的对应栏内,正确的填写“√”,错误的填写“×”)
(1)信息系统相关信息(文档)具有永久性()。
(2)按开发任务建立相应的配置库,适用于通用软件的开发组织()。
(3)配置控制是配置管理过程的基础()。
(4)每个产品都有配置基线,一个产品只有一个配置基线()。
试题四
阅读下列说明,回答问题 1至问题 3,将解答填入答题纸的对应栏内。
【说明】
某安全监控设备生产商立项研发高清安全监控解决方案,方案中包括监控设备、配备大容量存储器的主机和配套监控软件,小安被任命为项目经理。
在需求分析阶段,项目需要提高监控录像的清晰度,并同步记录音频数据。项目组认为将标清摄像头更换为高清带收音的摄像头成本太高。为了节约成本,项目组准备在原有方案中增加麦克风,并且通过软件对视频数据进行算法处理的方式,提高清晰度。
小安将两种方案细化如下:
方案一:直接更换高清带收音摄像头。高清带收音摄像头价格为 60 元/个,自带处理数据软件,直接生成 720p 有声高清数据且夜视也非常清晰。该方案的客户满意度为80%。
方案二:增加麦克风和视频处理算法。标清摄像头价格为 23 元/个,麦克风价格为 1元/个,视频处理算法软件费用折算为 2 元/个,视频算法软件处理后原标清视频数据的清晰度可以提高,但暗光下的视频无法优化。由于视频数据与音频数据分别单独存储,只能分别查看,此方案的客户满意度仅为 35%。
【问题1】
请结合案例,请指出本项目的两个方案分别存在哪些风险。
【问题2】
请写出“控制风险”过程的目的。
【问题3】
请将下面 (1)~(4) 的答案填写在答题纸的对应栏内。组织把风险看作 (1) 给项目和组织目标造成的影响,基于不同的风险态度,组织和(2) 愿意接受不同程度的风险。他们的风险态度受多种因素影响,这些因素大体可分为以下三类:(3) ,(4) 和风险临界值。
2023年上半年-系统集成项目管理工程师(软考中项) 案例分析答案
【试题一】
【问题1】(5分)
结合案例,请指出项目在立项管理和需求管理方面存在的问题。
立项问题:
1.没有对项目进行可行性论证
2.没有组织相关方对项目进行评估
3.没有对供应商进行资质评审,上线后造成没有资质,无法保证国内正常访问
4.没有进行正规的招投标手续,直接由C公司承接项目
需求管理问题:
1.根据原有办公系统编写需求说明书不对,造成很多后续问题,应该广泛收集需求;
2.直接通知C公司按需求说明书实施不好,应该组织各方评审、确认需求
3.没有对需求进行跟踪和验收,造成运行后出现大量问题
【问题2】(5分)
请简述需求文件包含的主要内容。
答:业务需求、干系人需求、解决方案需求、项目需求、过渡需求、假设条件、制约因素
【问题3】(5分)
结合案例,判断下列说法的正误(填写在答题纸对应栏内,正确“√”,错误“X”)
(1)项目建议书也可与可行性研究报告合并,报送项目审批部门。()
(2)初步可行性研究报告比较粗略,不对项目进行全面的描述分析。()
(3)作为系统集成供应商,需要在组织内为签署的设备采购类项目单独立项,以确保对合同责任加以约束和规范。()
(4)只有通过初步可行性研究,认为项目基本可行后,才会开展详细的可行性研究工作。()
(5)项目评估是由第三方对拟建项目进行评价、分析和论证,目的是审查项目可行性研究的结论是否可观、真实、可靠。()
答:(1)√(2)x(3)x(4)x(5)√
【试题二】
【问题1】(5分)
结合案例:
(1)请写出项目关键路径,并计算项目工期。
(2)如果活动L工期拖延10天,对整个工期是否有影响,请说明原因。
关键路经为:ACEFGJKN(1分)
工期:80(1分)
因为L不在关键路径,有28天总浮动时间(2分),拖延10天不影响工期(1分)
【问题2】(8分)
假设项目总成本为100万,按进度计划平均分摊到项目活动中。工程执行到第40天结束,项目经理发现已经完成了3/5的工作量,花费的成本为65万元。请计算项目的成本绩效和进度绩效,并说明项目此时的绩效情况。
本题关于PV,有争议。一种说法是PV=100*40/80;另一种认为需要按照活动分摊100万成本,再计算应该完成的工作量。
1. 第一种:
PV=50, AC=65, EV=10*(3/5)=60
SV=EV-PV=60-10=10万
CV=EV-AC=60-65=-5万
2. 第二种:
BAC=100万
项目活动总天数=10+8+6+16+24+4+4+10+4+12+16+8+24+4=150天
因为100万总成本,按进度计划平均分摊到项目活动中,所以每天费用:100/150=2/3
截止到40天结束,应该完成:ABCDEL,M应该完成16天(16/24)
PV=(10+8+6+16+24+8+16)*2/3=(88*2)/3=58.67(1分)
EV=100*(3/5)=60万元(1分)
AC=65
SV=EV-PV=60-58.67=1.33万(公式1分,结果1分)
CV=EV-AC=60-65=-5万(公式1分,结果1分)
因为SV>0,CV>0,所以进度提前(1分),成本超支(1分)
【问题3】(7分)
若要求该工程在70天内完工,为保证工程能在70天内完成,且人工费用最低,请按照案例表格中提供的时间和费用信息,写出哪些活动需要赶工,并计算赶工后增加的总人工费用。
首先计算各个活动可压缩的天数,以及每天费用差(增加的费用)。
A可以压缩4天,费用增加=75*6-40*10=50,每天12.5
C可以压缩2天,费用增加=60*4-35*6=30,每天15
F可以压缩2天,费用增加=25*2-10*4=10,每天5
G可以压缩2天,费用增加=35*2-15*4=10,每天5
J可以压缩4天,费用增加=40*8-25*12=20,每天5
K可以压缩4天,费用增加=72*12-50*16=64,每天16
要压缩10天,选择关键路径,按照费用最小来优选。
F压缩2天,G压缩2天,J压缩4天,A压缩2天(4分)
费用增加:10+10+20+25=65元(3分)
【试题三】
【问题1】(10分)
结合案例,请指出项目A在配置管理中存在的问题。
(1)没有制定配置管理计划
(2)没有设置明确的配置管理角色
(3)没有对配置进行识别
(4)没有定期的生成配置状态报告
(5)没有进行配置审计
(6)软件封版后,再做发布验证不对,应该做完发布验证后再封版
(7)没有对变更进行严格控制,经过配置管理
(8)版本管理没有草稿,修改,正式版本的区分
(9)新版本有项目经理发布给项目组不妥,应该由CMO发布
(10)没有设置开发库,受控库,产品库,造成版本变更混乱
(11)版本控制存在问题,在同一版本上,解决两个问题,版本号命名不妥
【问题2】(6分)
结合案例填写下表,为每个角色指派合适的工作职责(用“√”表示负责对应工作)。
工作职责 | CCB | 配置管理员 | 项目经理 | 测试人员 | 研发人员 |
编制配置管理计划 | √ | ||||
创建配置管理环境 | √ | ||||
变更评估 | √ | ||||
变更实施 | √ | ||||
变更验证 | √ | ||||
变更发布 | √ |
【问题3】(4分)
判断下列说法的正误(填写在答题纸的对应栏内,正确的填写“√”,错误的填写“×”)
(1)信息系统相关信息(文档)具有永久性()。
(2)按开发任务建立相应的配置库,适用于通用软件的开发组织()。
(3)配置控制是配置管理过程的基础()。
(4)每个产品都有配置基线,一个产品只有一个配置基线()。
答案:(1)√(2)x(3)x(4)x
【试题四】
【问题1】
请结合案例,请指出本项目的两个方案分别存在哪些风险。
(1)方案1存在成本风险,可能会成本超支
(2)方案1更换收音摄像头后,存在接口不一致风险。
(3)方案1有干系人不同意的风险
(4)方案2存在质量的风险,暗光下视频无法优化
(5)方案2存在后期返工的风险
(6)方案2存在干系人不同意的风险
(7)方案2存在视频数据与音频数据分别单独存放,分别查看,可能存在数据不匹配的风险
【问题2】
请写出“控制风险”过程的目的。
控制风险的目的是在整个项目中实施风险应对计划,跟踪已识别的风险,监督残余风险,识别新风险,以及评估风险过程有效性的过程,它主要作用是在整个生命周期中提高应对风险的效率,不断优化风险应对措施
【问题3】
请将下面 (1)~(4) 的答案填写在答题纸的对应栏内。组织把风险看作 (1) 给项目和组织目标造成的影响,基于不同的风险态度,组织和(2) 愿意接受不同程度的风险。他们的风险态度受多种因素影响,这些因素大体可分为以下三类:(3) ,(4) 和风险临界值。
答:(1)不确性:(2)千系人:(3)风险偏好:(4)风险承受力
