第一版的影响地图做好了之后,很多项目就开始组建团队,团队成员到位之后就正式启动项目,各种工作开始忙活起来了。我强烈建议在团队刚刚成型的时候,大家花上一点时间,制定针对这个项目的团队契约。所以第四式讲的是在项目开工前制定团队契约。
我建议从3个方面去制定团队契约:完成的定义(Definition of Done),工作日历(Work Calendar),通用规则(Common Rules)。
1. 完成的定义(Definition of Done)
对于DOD,Scrum里已经有了清晰的定义,我们这里就不再把Scrum里的DOD再来讲一遍了。这里跟大家分享的是,我们是怎么实际运用这个概念的。先来看一下软件需求的生命周期:
(虽然瀑布交付和敏捷交付从核心目标,思维方式,过程方法,管理手段,绩效指标全方位的都发生巨大的变化,但是软件的生命周期并没有改变,仍然是线性的经历上述阶段)
我们没有完全照搬Scrum里对于DOD的定义和使用原则,而是把DOD打散到了各个阶段,让项目团队一起定义用户故事在每个阶段的DOD,以确保下游可以正常的从上游接手并开始工作。

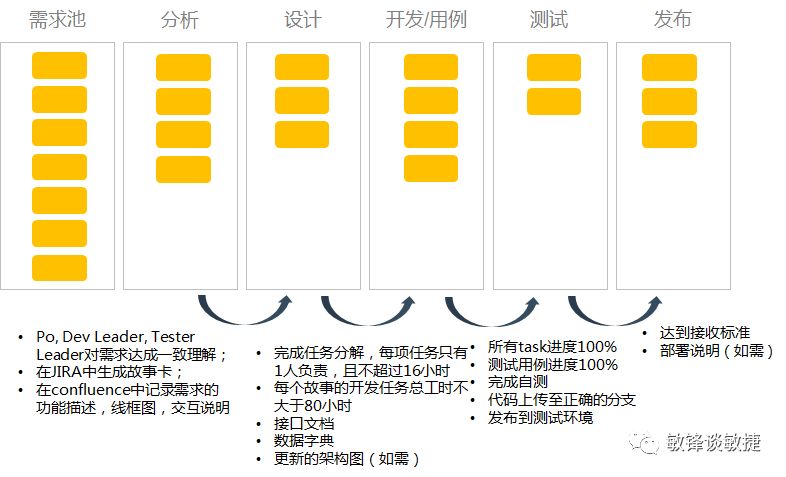

Scrum是一个非常理想化的框架,考虑到我们的实际情况,很难在项目的一开始就能做到跨职能,自组织,甚至到了项目结束的时候仍然是做不到的。所以对我们而言,一个项目中存在各种不同的角色是一个短期内无法改变的事实,因此我们需要让用户故事在不同角色之间能够顺畅的传递,定义每个阶段的DOD就是我们使用的方法,上图是我们在一个项目中各个DOD的示例。
制定DOD的要点是由团队共同协商和制定,而不是由某个领导拍板决定。并且不同的项目,不同的团队成熟度,制定的DOD完全是可以不同的,因此DOD是根据项目的具体情况而制定的。同一个项目,随着项目的推进,它的DOD也可以发生变化,因此DOD也是可变的。工作的传递都是上游向下游传递,传递是否顺畅是看下游是否能够正常工作,因此DOD是上游对下游负责。
在实践中,我们把每个阶段的DOD都打印出来贴在墙上,让所有的成员随时都能看到。
2. 工作日历(Work Calendar)

工作日历的作用是确定团队的工作节奏,告诉团队在什么时候,应该做什么事情,在什么时候,必须完成什么事情。下图是一个我们使用scrum来开发的一个项目的Work Calendar:
图中的字比较小,在此稍作解释。我们采用2周作为一个sprint,那么一个sprint就是10个工作日,所以上图中一列表示一天,一行表示一个时间段。在这个图中,我们就把scrum要求的每个活动都标注上去,比如说每个sprint第一天的上午,是进行sprint planning,每个sprint最后一天的上午,进行sprint review,下午进行sprint retro,图中黄色的部分表示daily standup, 由于第一天的上午需要进行sprint planning,所以只能下午进行daily standup,第一周的周五上午,领导需要召开状态跟踪会,所以daily standup也只能放在下午。而sprint最后一天需要开一整天会议,所以就取消了那天的daily standup。
这一切也都是根据项目的实际情况来制定的。蓝色表示我们约定的grooming的时间,但并不是固定在每周二,而是在Work Calendar上指出,对于下一个sprint,我们必须进行两次grooming,一次是业务需求构思层面的沟通和梳理,第二次是和技术团队交流并进行初步的方案设计。而第一次需要在第一周的周二之前完成,第二次需要在第二周的周二之前完成,否则后续工作的节奏会受到影响。

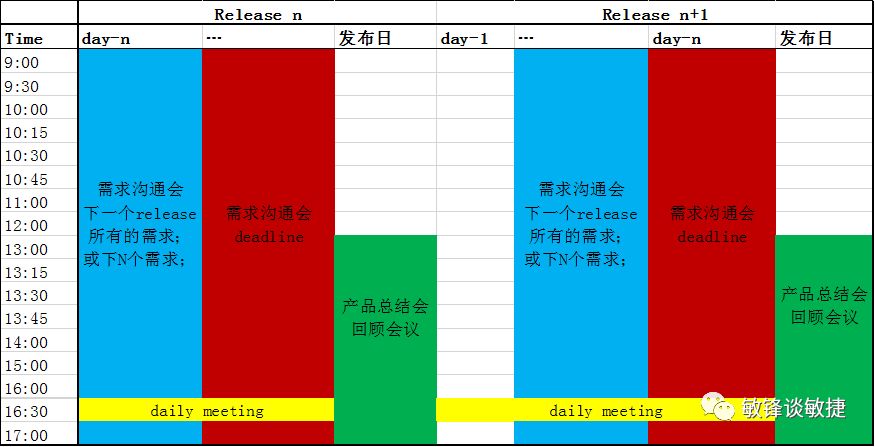

下图是我们另外一个项目Work Calendar的例子:
在这个例子中,我们没有使用scrum,而是用KANBAN来管理,按照release来划分项目。这个例子中我们约定每个release的发布日的前一天,是对下个release进行grooming的最后期限(在这个例子中,由于团队成员之间比较默契,因此我们只需要做一次grooming),否则下个release的节奏会受影响。总结一下,Work Calendar和DOD一样,也是由团队共同根据项目的特点来制定,可变的。和DOD不同的是,Work Calendar关注那些必须要做的事情的时间节点。
3. 通用规则(Common Rules)
对于那些无法在DOD和Work Calendar中体现,但是团队成员都需要遵守的规则,我们称之为“通用规则”,比如说:
PO只能决定发布时间,发布内容由交付团队承诺
所有成员在站会之前更新任务状态
只能在站会上移动故事卡片
任何情况下都不抱怨,不责备,不甩锅
需求变更卡片必须从分析阶段开始流动,不能在后续队列里直接放入需求变更卡片
完成设计的用户故事可以暂停或丢弃,但不能在开发过程中修改需求
用户故事的优先级只能在开始开发之前调整
通用规则也是团队根据项目特定共同协商之后决定的,它当然也可以随着项目的推进而演变。
在这里,请同学们思考一个问题,为什么要制定团队契约?我想答案会有很多:为了规范团队的行为,为了提高工作传递效率,为了更好的服务于项目目标,为了让团队快速磨合...... 这些答案都对,每个人的理解都不同,按照自己相信的逻辑去行动就行。但是我们制定团队契约的目的是:让团队迅速的进入稳定的状态。因为我们相信,只有一个团队的运行状态稳定了,我们才能做有意义的度量,才能去找到瓶颈,才能进行真正的持续改进。
我很推荐把团队契约的内容全都打印出来贴在墙上,保证成员在站会的时候都能看到。当项目过程中遇到问题的时候,大家先审视一下是否有违反了团队契约的行为,我的经验是,在项目初期,至少有一半的问题是由于违反了团队契约而导致的。
最后总结一下团队契约:
为了让团队迅速进入稳定状态
由团队成员根据项目的特点共同制定
可变的
全都打印出来贴在墙上
出问题时先看看团队契约
本文由@合气大蒜 原创发布于管理圈,未经许可禁止转载。
