在项目管理中最头疼的莫过于变更了:工作快做完了,客户需求变更了,又得重新来;项目范围变更了,交付又要延期了……我们到了谈变更色变的程度,变更,让人痛心疾首。
但,在敏捷中,我们提倡“响应变化胜过遵循计划”,也就是所谓的拥抱变更。如果按照敏捷的拥抱变更,那还了得?项目岂不是遥遥无期?拥抱变更,那我的成本怎么控制?……等等等等,一系列的问号。本文带你详细解读敏捷的中的变更到底怎么处理。
一、为什么要变更?
客户、业务方等,他们应该还不会闲到就喜欢变更玩。变更,一定是基于一些缘由,比如市场变化、业务调整、资源冲突等不同的因素。闭门造出来的轮子可能还没上路跑就已经被市场淘汰了。如果我们一味的压着不让变更,可能你做出来的东西对于客户来说,已经是没有价值的了,或者已经无法解决他目前的痛点。那这样的产品对于客户来说就是食之无味弃之可惜的东西。也就造成了很多项目的烂尾,宁可不要了,也不在无用的产品上浪费金钱。所以,积极的拥抱变更,才能更好的满足客户需要,才能更好的适应VUCA时代下的变化。
二、拥抱变化是什么意思?

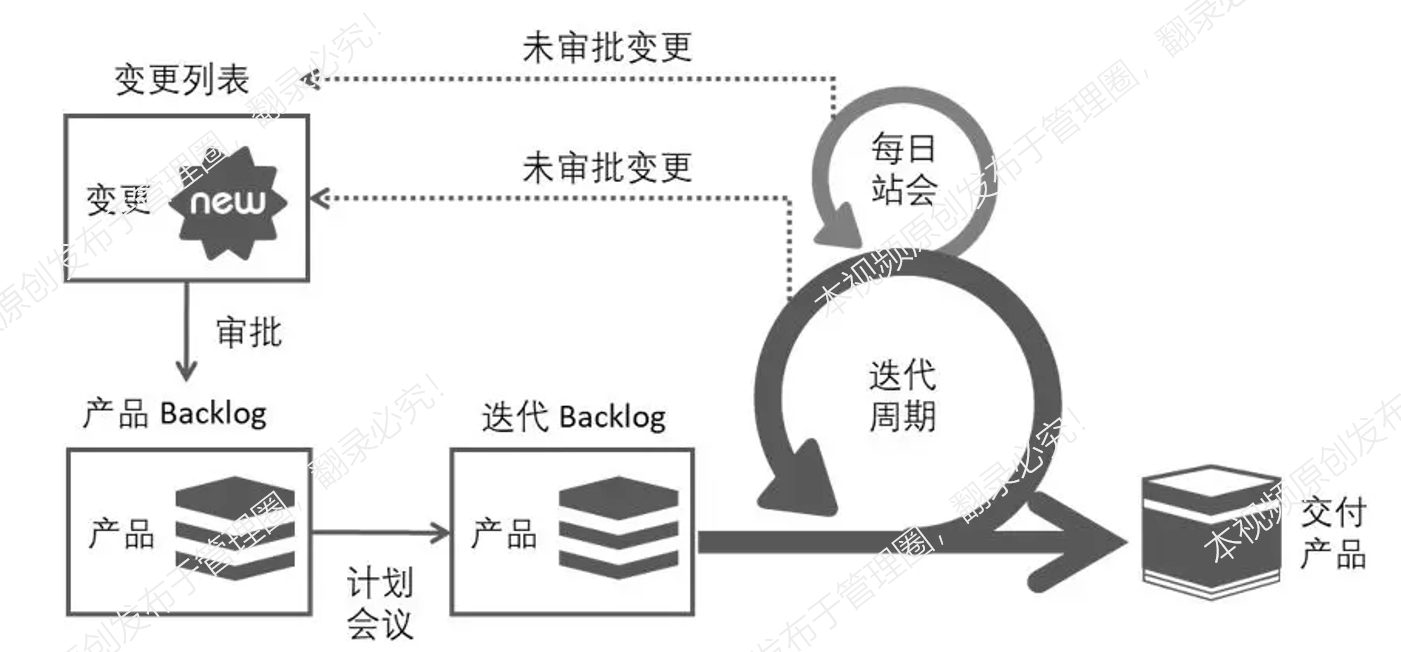

敏捷开发提倡拥抱变化,但并不是随时可以随意变更,其实不然。通常,在Sprint整个执行过程中,我们是拒绝变更的,否则在迭代结束后,很可能无法交付一个可用的产品。在敏捷中有两个工件:Product Backlog(产品待办列表,简称PB)和Sprint Backlog(迭代待办列表,简称SB),这里说的变化是指PB是一个不断变化的需求池,由PO(产品负责人)管理。在整个开发过程中,PO都可以对PB中的需求进行修改和完善,根据情况调整优先级,增添必要需求,删除无价值需求。而Sprint Backlog是Sprint计划会议上的输出,它是从PB的子集。在Sprint计划会议上PO需要向开发团队承诺在迭代进行中到结束都不会更改Sprint Backlog中的需求。
三、什么时候可以变更?
在每个Sprint结束后,都会召开Sprint评审会,基于当前的可交付成果,和干系人确认产品功能是否OK,以及和干系人确认下个迭代的工作计划。很多时候客户只有看到你的产品,才会发现哪些功能是要变更的。而这个Sprint 评审会,就是给我们提供了一个确认的契机。
在评审会结束后,除了收集到客户对成果的验收,还有一个重要的信息就是:接下来需要调整的需求。如果本次变更的需求优先级高于PO之前计划的需求,则接受变更,PO将会在下个迭代的Sprint计划会上提出来。我在给众多企业咨询过程中,发现一个变更最典型的根源是:PO在当前迭代中,没有梳理好下个迭代要做到事项。导致在Sprint评审会,只是评审了产品,没有确认下个迭代的需求。
所以实际工作中,PO需要梳理好Sprint N+1的需求,这样才可以更好的和客户确认迭代目标。综上,变更的最佳时机是在Sprint 评审会上,而在Sprint循环期间,尽量的“NO CHANGE”。也许你会说:我们的客户等不到那个时候,必须在Sprint期间变更怎么办?这种情况建议缩短迭代周期。迭代周期怎么设置,具体可参看之前的文章《Sprint迭代周期怎么确定?》
四、变更了怎么办?
1、已经在开发中的需求,原则上不允许变更
上面说过,在迭代计划会议上PO需要向开发团队承诺:在迭代进行中到结束都不会更改Sprint Backlog中的需求。迭代计划会需要全员参与,就本次迭代完成的增量达成共识,迭代开始后,为不影响开发节奏和进度,原则上是不允许修改Sprint Backlog中的需求。迭代进行时PO可以修改未进入迭代中的需求。
2、必须变更的需求需经过评估确认
有时候完全拒绝变更是不现实的,还是会有出现在开发过程中变更的情况。所有的变更,在实施前需回答3个问题:
1、需不需要变?
2、影响点有哪些?
3、实施变更和测试完成,需要投入多少资源?
对于措施,可根据不同的变更类型来执行。比如需求变更,PO需先通知团队所有成员,明确变更的具体内容:谁,干什么,为什么;然后再与相关人员讨论确定以上三个问题。
a.对于低价值的需求:直接拒绝变更,明确告知客户当前迭代的需求价值更高。
b.高价值、高优先级、影响小的需求:这类需求对迭代影响较小,可以接受变更。但需要研发一起评估工作量,采用“置换”原则。就是把未做的、等量的、优先级低的需求从当前迭代替换出来,放到PB需求池中。当然,是否要纳入本次迭代,需要得到研发人员的一致认可,而不能是PO直接命令团队接纳该需求。
c.高价值、高优先级、影响很大的需求:这类需求对迭代影响很大(指当前迭代中的需求继续做下去也没有价值)的需求变更,需要停止当前迭代,重新开始一个新的迭代,也就是我们说的“迭代终止”。这种情况需要全体干系人共同商定,并接受由此带来的影响,如进度延期、成本增加等。为避免或减少这种情况的出现,PO应该至少整理好接下来1-2个迭代需要做的Product Backlog。
总结
敏捷研发的理念之一是客户满意度,交付客户满意的产品。我们不能遇到变更就拒绝或者按照传统瀑布模式,走一个冗长的变更流程。而是要动态管理,邀请客户共同参与到研发过程中,尽可能多频次的给客户展示团队的成果,并获取其反馈。这样才能及时发现问题、调整应对,将变更的影响降到最低。这也是敏捷的三大支柱:透明、检查、适应。
以上文章由@丁仿 圣略咨询敏捷教练、管理圈APP创始人
原创发布于管理圈,未经许可禁止转载。
