一、问题背景
我发现,有很多程序员是根本不做估算的。原因有很多,但总体来说,可以归结为一个:嫌麻烦。
我的一个程序员朋友曾经跟我说过这样一段话:“我们是创业团队,领导一拍脑袋给个deadline,时间差不多了我们就开干。如果到时候上不了线,我们就再加班呗!反正计划都是倒排的,估不估工作量问题不大。”
二、为什么要做计划?
这种现象很普遍,那么,为啥一定要做计划呢?
在项目管理中,计划是贯穿始终的重要课题,是各个角色协同工作的基准。作为程序员,你在承担项目管理职责的时候,会有个特别明显的优势,就是对项目中涉及到的架构设计、技术难点等问题,有非常深刻的理解,因此,你对技术类风险会有更高的把控力。
但是,你还需要学习的是,从全局的视角出发,去推进项目整体目标的落地,优化各个角色的协同过程。作为项目经理,你要利用一切可以利用的资源、尽自己最大的努力达成项目目标,而计划是你可以借助的重要工具。
三、计划的本质是什么?
那么,计划到底是什么?计划是用来做什么的呢?
实际上,计划是“市场需求或发起人的期望”和“团队生产力”之间平衡的结果。从本质上来讲,计划是用来对焦的!做计划,是个集体对焦的过程。如果我们省去对焦的步骤,就会给后续的执行工作埋下很多“地雷”。在执行过程中,这些“地雷”一旦被引爆,就会把我们的项目拖向失控的深渊。
四、怎么清除这些“地雷”呢?
我们都知道,好的计划是成功的开始。但是,在做计划时,我们很容易遭遇一些雷区,下面我们就一起来玩一个“扫雷游戏”。
我有个程序员朋友小勤,在得到领导提拔、升任项目负责人之后,工作中突然多了很多困惑,尤其是在做计划时,她遇到了很多问题。现在,我就带你来看看她在做计划时遇到的典型问题。这些问题涉及5大常见雷区,希望通过这些讨论,你能对导致计划失败的5大常见雷区有更清晰的理解。
雷区1:不够具体
小勤的第一版计划是这样的:网课2.0升级项目计划于9月18日提测,10月1日正式上线。
你可能会说,这也太简单了吧?实际上,在程序员自己管理的项目中,这种一句话式的计划是很常见的。这份计划规定了提测和上线时间,也算是有了基本的约定。
但是,你还记得我们刚刚对计划的定义吗?计划是一种集体对焦的方式。好的计划,不仅要给出时间节点,还要给出依据和来源,这样才能更有效地对焦。
这里需要引入一个概念,叫作WBS工作分解(Work Breakdown Structure),这是我们做计划的第一个标准动作。
作为一个描述思路的规划和设计工具,WBS可以清晰地表示各项目工作之间的相互联系,帮助团队高效管理地管理项目。
WBS是项目管理领域非常重要的方法。创建WBS的过程,也就是把项目工作按阶段可交付成果分解成较小的、更易于管理的组成部分的过程。
简单来说,WBS就是把大象放进冰箱的过程,在做计划的时候,我们要把“大象”,也就是我们要做的这件事情真正拆解开,明确到底分成多少块工作内容,涉及哪些角色和环节的工作项,你需要将工作项拆解到3个工作日以内,每项任务都对应到个人。
在跟小勤沟通完WBS之后,她很认真地做了改进,以下是她修改后的第二版。

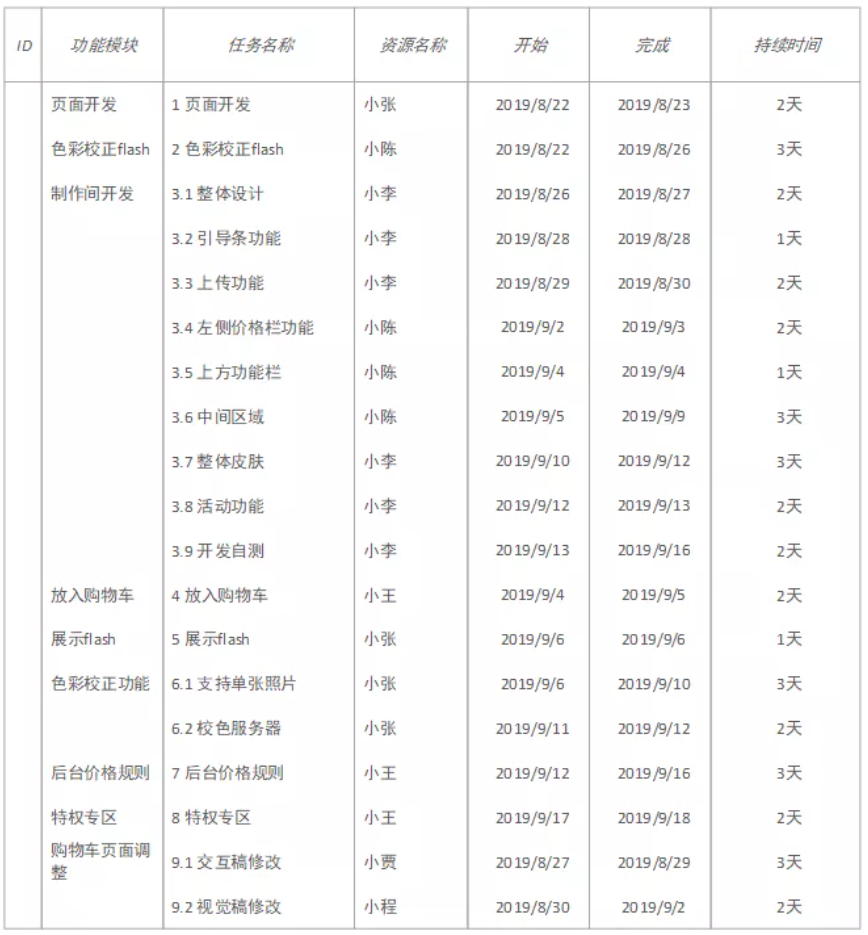

从这份计划中,我们可以看到,小勤对开发任务进行了详细地拆解,每个人的工作都很明确。你觉得很好了,对不对?
No!这恰恰是计划中最容易忽视的一种延期地雷。这份计划,看似很详尽,实际上仍然是个任务的集合,没有办法指引我们有效地达到目标。
做计划的方式的转变,背后其实是思维方式的根本转变。小勤在做程序员的时候,她的目标就是完成开发任务。当她的职责扩大之后,她本能地将设定目标默认为完成一堆开发任务。她还没有意识到,作为项目负责人,自己还需要做些什么。
雷区2:不够全面
我刚刚说过,项目管理是运用当前一切可用的资源,去完成整个项目目标。这份计划的最大问题就是,只有任务列表,没有识别关键资源和关键依赖,也没有考虑研发之外其他环节。这样的计划,无法让我们明确实现目标的关键路径,也无法明确是否可以完成目标以及如何完成。
识别依赖并画出关键路径,就是我要讲的做计划的第二个标准动作,这一步意味着我们开始从目标的角度对资源进行统筹思考。
关键路径是决定项目工期的进度活动序列。它是项目中最长的路径,关键路径的工期决定了整个项目的工期。所以,任何关键路径上的延迟都将直接影响项目的预期完成时间。

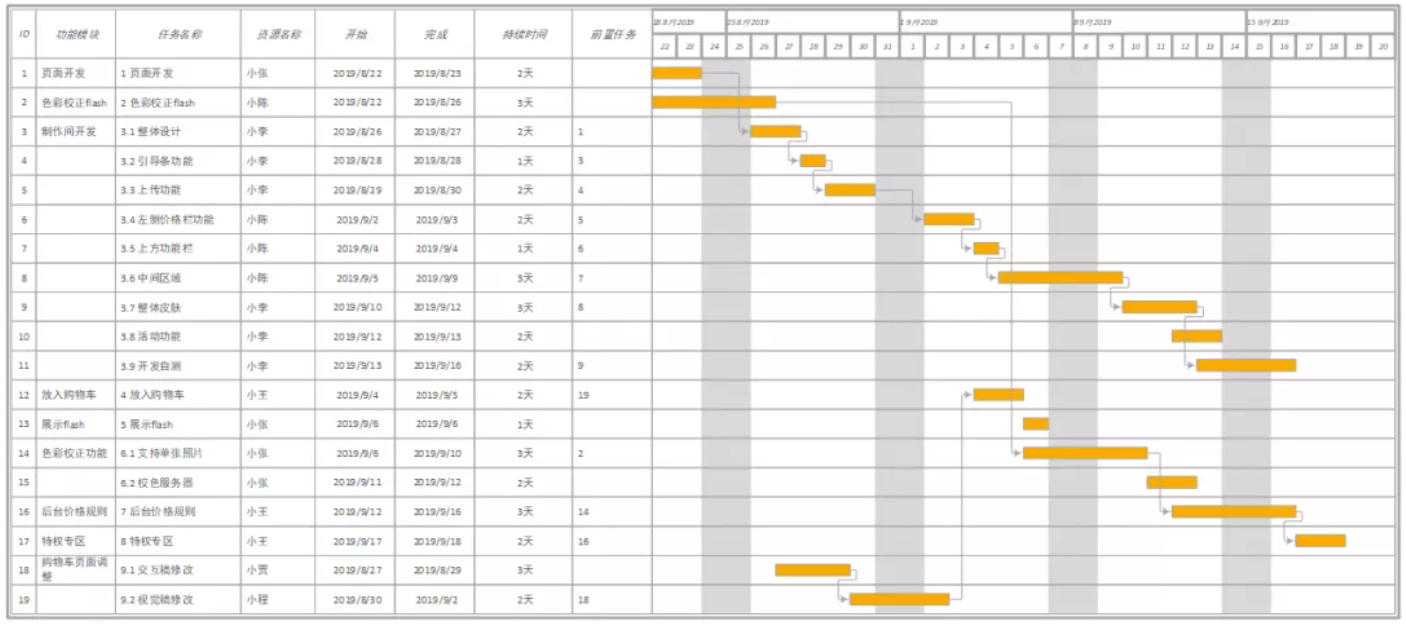

明确了这一点之后,小勤又进一步调整了计划,我们来看看小勤做的第三版计划。
从图中可以看出,小勤已经把工作流中的先后依赖关系识别出来了,这样一来,关键路径也明确了,这份计划总算有个模样了。清晰了关键路径之后,我们要对其进行持续关注,把关键路径上的风险作为最高优先级应对。
除此之外,在核心部分计划出炉以后,我们还要对项目涉及到的其他合作环节,进行全面地规划和安排,为各个阶段设定合理的里程碑节点,确保考虑周全。
听完我的建议之后,小勤再一次改进了她的计划,把其他合作环节也明确地标注出来了,如图所示:
明确了和其他合作环节的时间节点之后,我建议你使用 Visio 工具,把整个过程可视化出来,让计划更加直观。
雷区3:不够准确
修改过几轮计划之后,小勤对于日常排期越发驾轻就熟。她再一次来找我时,情况已经好了很多。不过,她又碰到了一些新问题。
排在首位的是,当计划在执行中出问题的时候,总是会产生很多纠纷,大多是因为大家对一些节点的定义理解不一致,比如什么叫提测,什么叫里程碑完成。
有一次还发生了“乌龙事件”。在临近上线时,开发同学跟她说:“拜托!我从来没说过 XX 号完成交付,我说的是 XX 号开发完,你去看看聊天记录!”这让她很是难堪。
对小勤来讲,这时迫切要做的,就是让节点的定义形成共同的标准。这就要引出做计划的第三个标准动作了,就是定义完成标准。
简单来讲,完成标准就是某时间点需要完成的事项列表,或者是应该达到的某项指标(特定水平的 Bug 数量 / 性能指标等)。进度计划中的任何重要时间节点,都应该有一组完成标准。越早定义完成标准,计划按照期望完成的概率就越大。
以最关键的几个常见时间节点为例,完成标准如下:
需求 / 设计确认:执行所需的需求稿或设计稿已经完成,而且公开评审通过,团队已经准备好要编写产品代码了。值得一提的是,有些团队还会对需求稿或设计稿做一定的要求,比如把未处理的反馈意见数小于多少作为标准。
功能完成 / 提测:所有定义的功能都已经完成(比如冒烟测试通过率高于 90%),团队已经准备好将焦点转移到质量保证上,并将所有剩余问题都当作 Bug 来跟踪。一些质量基础比较好的团队,也可以把 CI 自动回归用例集通过率、静态代码检查分数、单元测试覆盖率等,作为更加细节具体的完成标准。
里程碑完成:质量已经达到适当水平(如不存在 P0 及 P1 优先级的 Bug),可以上线发布,或者可以开始下一个里程碑。
雷区4:没有共识
事先定义完成标准,就好比提前约法三章,会让计划有更准确的指向作用。当我继续深挖小勤的烦恼之后,我发现,她做计划还有个毛病,就是进度计划的文档只在她自己的电脑里,在执行计划的过程中,她只和几个开发口头说过,从来没有以任何公开的方式发布过,甚至都没有发邮件、公告等与全员同步信息,更别说开专门的规划会了。
她只是“做”了一份计划,而不是在“做计划”。这真是个惊人的发现。
其实,做计划本身并不是最难的,真正难的是什么?对焦!没有达成共识的计划,是不具备任何效力的。
事实上,PM 在召开规划会之前,排期的内容已经准备得差不多了。在全员规划会上,除了对齐信息之外,更重要的是当面达成共识,这其实也是仪式感和承诺的象征,对计划后续的有效执行,是至关重要的。因此,达成共识并公开透明,就是做计划的第四个标准动作。
对于一些小项目,即便没有全员规划会,我也强烈建议你至少要在确认计划之后,向所有项目组成员,包括项目的所有干系人,发送计划邮件,正式周知,这可以尽早地发现共识的偏差。
雷区5:不够及时
计划就像冰箱里的酸奶,即时的,才是有效的。虽然定计划是个谨慎的过程,但我们也需要看到,计划绝不是固定不变的。
在整个项目周期中,由于随时会可能出现变更,加上对估算的不断细化,做计划永远是个反复修正、渐进明晰的过程,我们要对计划进行持续地跟进与调整。重要的是,每一次进行调整,都要确保项目中的每个人知道当前的计划是什么,调整计划需要怎样的决策过程,都需要谁参与决策。而及时调整变更,就是做计划的第五个标准动作。
你需要注意的是,与进度计划有关的任何变更,都需要提交给项目管理人员,最好由团队中对应功能小组的成员(该功能模块涉及的策划、设计、开发、测试)及其他相关干系方共同讨论,明确计划变动可能对各方造成的影响,最终做出决策,并公开告知所有项目组成员。
五、总结
好了,做计划的五大雷区我都介绍完了,针对这些雷区,我给出了做计划的 5 个标准动作,分别是 WBS 工作分解,识别依赖及各环节关键路径,定义完成标准,达成共识并公开透明,即时调整变更。

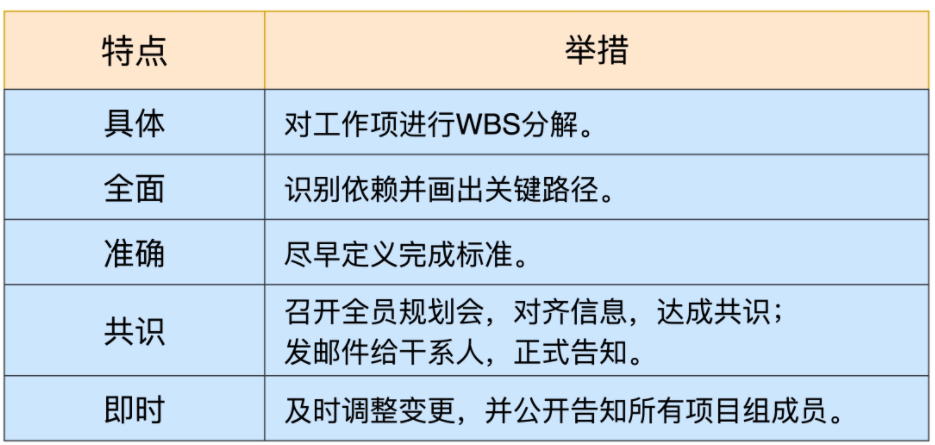

最后,针对雷区的特征,我用一张图片来总结一下好计划应该具有的特点。希望你在做计划时,能够对照着下表进行梳理,以免埋下“延期地雷”。
畅所欲言
如果你是我在这一讲开头提到的那位创业团队的程序员,你被老板要求倒排时间,你会怎么办?请在留言区留言,一起讨论!
本文来自公众号:网易杭研项目管理,作者:雷蓓蓓
授权发布于管理圈。
